北干街道城中村革新安顿房项目建设全面推进

严把质量  重控进度  宁静文明

北干街道城中村革新安顿房项目建设全面推进


北干街道今年 ,北干街道荣联、施家桥、畈里张安顿房项目建设全面推进 ,公司增强对监理单位、施工单位的治理 ,做好项目建设历程中质量、进度、宁静文明的管控事情 ,做好与驻现场村民代表相同交流事情 ,以“严把质量、重控进度、落实宁静文明治理”的宗旨 ,包管安顿房项目的各项事情有序、严格、宁静开展。目前 ,荣联、施家桥安顿房项目一标段上部主楼已平均完成至10层楼面;二标段地下室底板已全部完成 ,地下一层结构完成75%;畈里张安顿房项目上部主楼已平均完成至11层楼面 ,预计于年底可完成两个标段主体结构结顶任。

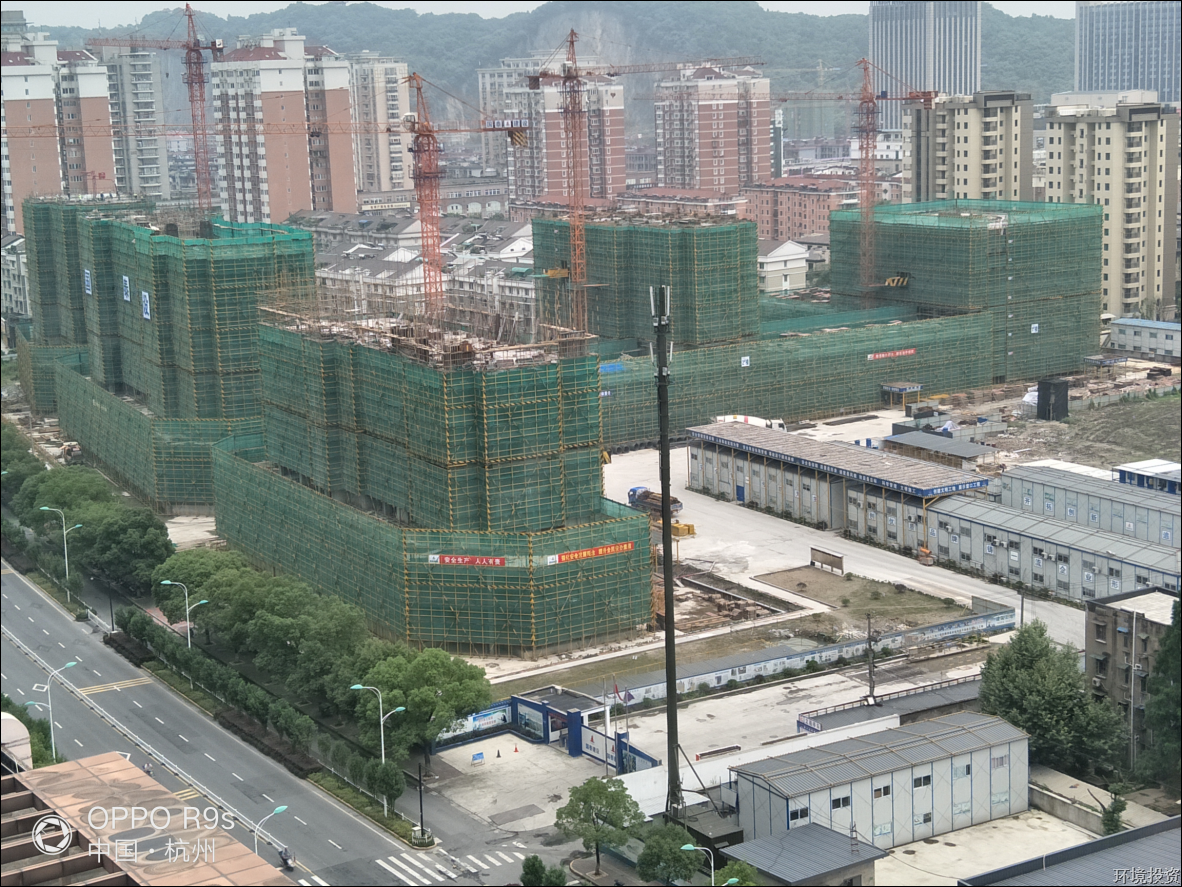

                                       一标6月全景

                                二标6月全景

                                        三标6月全景

一、深入治理、严把质量关

目前 ,一标、三标地上建筑正处于快速建设阶段 ,二标地下室负一层及地下室顶板正全面施工 ,施工历程中混凝土浇捣事情直接影响安顿房建设质量 ,因此 ,增强对概略积混凝土浇捣的治理事情很是重要。

   1、计划先行 ,增强技术交底。混凝土浇捣前要求施工单位提前制定浇捣计划 ,经监理、公司项目部审查及格后方可组织施工。同时公司项目部多次组织对监理、施工班组进行技术交底 ,确保加入人员均能明确施工要点 ,在浇捣历程中能够确保振捣密实 ,有效制止冷缝的爆发 ,在塌落度满足要求的前提下进行混凝土的二次振捣工艺 ,浇捣完成后实时进行抹平及二次抹光收面;关于后浇带部位的止水钢板及模板上的混凝土能够做到实时清理 ,确保浇捣质量及整体观感效果。

2、增强现场管控 ,全程进行治理。现场要求监理单位对混凝土浇捣进行全历程纪录。对泵车进场、头车混凝土浇捣时间、砼留置试块制作、混凝土塌落度测试、浇捣历程中板厚实测、混凝土二次振捣、浇捣完成后收面及薄膜笼罩、混凝土泵车离场、浇捣完成后混凝土实际方量统计的进行全历程纪录 ,并要求以上各分项工序必须留下影像资料 ,以照片的形式纪录留存 ,确保原始资料全面、真实及可追溯;同时公司项目部安排工程治理人员在浇捣历程中进行全程治理 ,遇到夜间混凝土浇捣 ,则安排专人值班 ,切实监督管控浇捣历程中的每个环节 ,有效包管混凝土浇捣的质量。

二、明确目标 ,增强进度管控

6月底 ,一标、三标均凌驾原定半年度计划目标 ,二标则基本完成原定计划目标。

项目管控历程中要求施工单位比照年度计划体例月度计划 ,针对月度计划剖析至周计划 ,从而指导安排现场事情。每周监理例会要求施工单位对本周事情进行总结、照片比照 ,针对部分区块进度滞后原因进行剖析剖解 ,寻找问题泉源 ,实时协调解决实际困难 ,对不良施工状态进行批评指正 ,要求相关班组实时整改。

针对二标前期因外部原因停工导致现阶段施工进度紧张 ,公司项目部每日组织总包单位、监理单位进行“4点钟现场进度碰头集会” ,现场剖析每日施工状态及进度完成情况 ,对晚间可作业施工面进行治理安排。对时间紧、任务重的相关施工区块 ,除要求做好以上几点外 ,在条件允许情况下 ,组织人员进行雨天作业 ,切实有效的推进项目整体进度 ,力争将工期损失通过各方努力 ,逐步赶抢回来。

三、切实落实 ,增强宁静文明治理

安顿房项目位于萧山区焦点地带 ,区域位置极为敏感 ,项目建设历程中宁静文明亦是治理事情的重中之重。公司项目部在日常治理历程中 ,要求做到宁静文明每日巡检 ,发明问题实时要求施工单位进行整改;每周项目部组织监理、施工单位进行宁静大检查;每月举行一次联合宁静大巡查 ,同时有效通过集团工程部及外部监管部分未必期检查的事情力度 ,使得施工单位时刻紧绷宁静、文明施工的神经进行现场生产。关于每日、每周、每月巡查历程中发明的问题 ,要求现场监理以文字纪要形式发送施工单位 ,要求施工单位实时整改 ,落实相关责任人 ,并将整改内容以文字形式附现场整改影像资料 ,上交公司项目部。

今年6月是全国第十六个“宁静文明生产月” ,公司项目部紧紧围绕“落实宁静文明责任、优化宁静治理达标提升”的事情宗旨 ,开展各项事情 ,现场差别位置悬挂宣传条幅营造气氛 ,同时借助质监站的观摩运动 ,与各标段监理单位、总包单位治理人员配合前往萧山标化工地进行考察学习 ,寻找提升目标 ,提高认识 ,明确认识宁静文明在日常施事情业历程中的重要意义 ,不绝进行革新。在现场管控历程中 ,着重增强“四口、五临边”的防护步伐 ,现场施工机电设备严格执行“三级配电、二级防护装置”制度 ,用电线路严格按一机一闸的原则接线 ,配电箱、开关箱必须切合《施工现场临时用电宁静技术划定》。现场脚手架使用质料和搭设标准切合宁静要求 ,脚手架使用前要求专人验收 ,验收及格方可使用。在现场宁静文明管控历程中 ,改变古板的“问题出发型”治理思路 ,应用“提前预控、全方位考虑”的治理准则 ,做好防患于未然 ,落实项目宁静文明的各项步伐。
