责任在肩 使命在心 继续在行 临江水处理厂86小时完成各项抢修事情

作者:俞炜洋宣布日期:2019-01-30点击次数:10 A-A+

上下同欲者胜、风雨同舟者兴!

2018年,我们齐心协力,攻坚克难,圆满完成了年末抢修任务。

2019年,我们将继续扛起“宁静达标排放”之重任,牢记“人水和谐”之使命,践行“效劳社会” 之继续。



春节临近,当千家万户陶醉在过年的欢喜气氛中时,萧山临江水处理厂的事情人员为包管春节宁静生产运行,舍小家,为各人,放弃与自己家人的团聚,坚守在治污一线,紧紧掌握年末企业停产时机,实施系列污水处理设施设备抢修工程。

1月28日,一场与时间赛跑的抢修工程,在临江水处理厂正式拉开序幕。

抢修工期86小时!计划全面停水12小时!

临江水处理厂主要处理工业废水为主,日均处理量为32万吨,效劳工具为萧山东片地区和大江东工业集聚区。凭据往年经验,进厂水量仅在每年年末才会减少,留给抢修施工的时间仅有短短的4-5天。

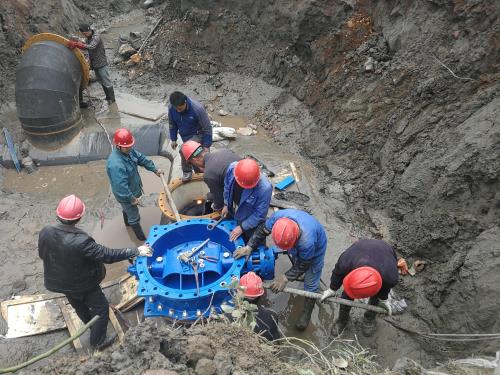

    此次抢修涉及面广,施工难度较大、保存宁静隐患较多。为此,情况集团和污水公司高度重视,精心安排,部分前期事情于2018年10月底陆续开展。2019年1月24日,正式确定调理池提升泵区进水闸门更换、厂区污水管网迁改等各项施工计划。

1月28日,管线迁改“抢工期”

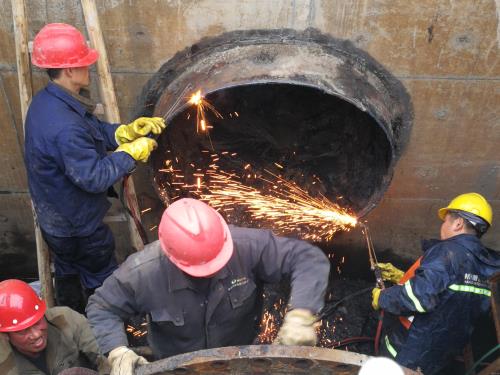

12小时内完成厂区DN1200、1600、1800进水管道绕行事情,其中DN1600、1800管事情开展顺利,但DN1200管施工历程中,发明阀芯严重故障,阀门漏水严重,对后续工程实施影响极大。抢修指挥小组连夜召开紧急集会,启动应急预案,更换DN1200管阀门,同时安排备用阀门、配件调理。29日凌晨1时,进水绕行事情如期完成。

1月29日,泵区清淤“抢时间”

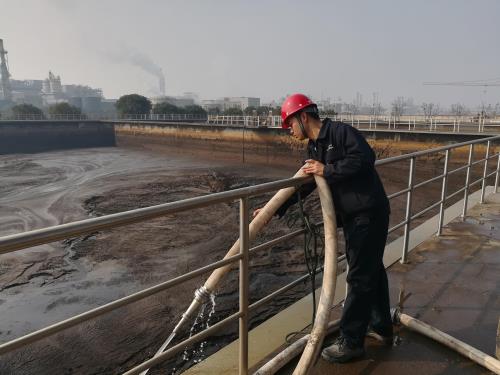

24小时内清理完毕调理池提升泵区及闸门周边近2000方淤泥,同时吊装近2000个沙袋构筑施工围堰。因现场淤泥高达2米,高处淤泥下塌流动,围堰施工难度极大,指挥小组立即变换提升泵区进水闸门装置施工计划。当晚23时,清淤事情顺利完成。



1月30日,进水闸门“抢装置”

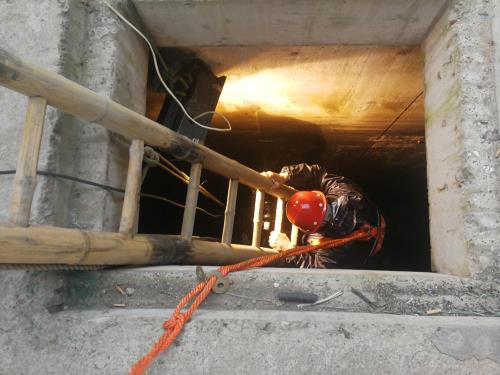

早上8时,调理池进水闸门装置开始紧张有序进行,同步推进DN1200管进水阀门装置前期焊接事情。晚上23时,各项装置事情准时完成。



1月31日,最后冲刺“8小时”

晚上19时,经过最后8小时冲刺,调理池进水闸门装置和DN1200管进水阀门更换完成。

至此,经过临江水处理厂全体技术人员的配合努力,以及兄弟部分东片运管中心的大力配合,整个抢修工程提前10小时顺利完成。

抢修第二战场

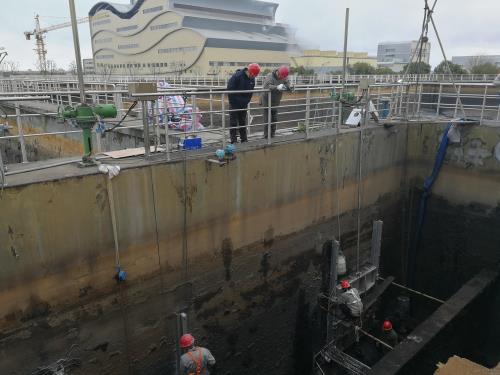

于此同时,在生化池污泥回流污泥井,另一项抢修工程也紧张有序进行着,48小时内给两座反硝化污泥井装置10道流道隔墙。

1月29日晚,随着该项任务完全顺利完成,生化池反硝化回流泵因进水流道不规则引起的泵体震动、气蚀问题得以彻底解决。

整个施工历程中,临江水处理厂始终做好宁静防护步伐,牢守宁静防地,做到24小时值守,确保抢修事情万无一失。
