多方联动 顺利完成三江口取水吸引管疏浚

作者:杭州萧山供水有限公司-郑杰慧宣布日期:2019-08-13点击次数:0 A-A+

2019年8月12日15时37分 ,三江口取水泵站DN2200侧泵机缓慢启动 ,标记着三江口取水吸引管疏浚事情顺利完成。

为包管岑岭供水期间各水厂的宁静生产 ,8月12日14时 ,供水公司对三江口取水吸引管进行疏浚。为完成此次疏浚作业 ,三江口取水泵房需暂停2小时的原水供应 ,供水公司以包管城区供水宁静、压力稳定、不影响水质为原则 ,确保清理彻底 ,同时各加入部分各司其职 ,提前做好应急预案和各项准备事情。

前期准备

水质科:做好前期对滨江水司原水及我公司湘湖冲洗原水的水质跟踪 ,了解水质动态 ,并对湘湖水样进行活性炭药剂投加实验。

    运管指挥中心:提前与滨江水司取得联系 ,确保清理期间滨江水司向我公司供应原水 ,同时做好各项调理预案。

第三水厂:卖力吸引管清理期间的具体操作及相关宁静事情的安排和落实。

第二水厂:做好2#湘湖泵站换水事情 ,确保在应急情况下实时启用。

疏浚实况

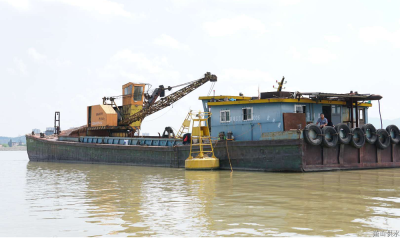

12日13时40分 ,各加入部分提前进入预定位置 ,14时 ,在运管指挥中心的指令下 ,三江口泵机逐台关闭 ,各部分凭据预定计划进行各项操作。2组潜水员下潜江中清理杂物 ,清除了附着在格栅上的塑料袋、渔网等大宗垃圾。15时37分 ,三江口泵机凭据运管指挥中心指令逐台开启 ,本次疏浚结束。

此次疏浚作业总耗时约1小时46分钟 ,疏浚后在开启同样泵机数量的工况下 ,三江取水口与钱塘江内外液面差较疏浚前改善1.05米 ,效果十明白显。整个疏浚历程 ,无论是与滨江水司的配合照旧启用湘湖二期备用水源均体现较好 ,关于出厂水的水质、水压未造成影响。13日上午 ,公司召开疏浚事情总结集会 ,总结本次疏浚事情经验 ,并剖析其中的缺乏。

此次三江口取水吸引管疏浚事情 ,前期准备充分 ,调理科学合理 ,各部分派合默契 ,为之后的疏浚事情提供了经验和规范。此次疏浚事情的圆满完成 ,使得在岑岭供水期间 ,能较洪流平地降低运行能耗 ,减少开泵时间 ,降低取水危害 ,提升取水效率 ,为公司的优质、宁静供水提供强有力的包管!
